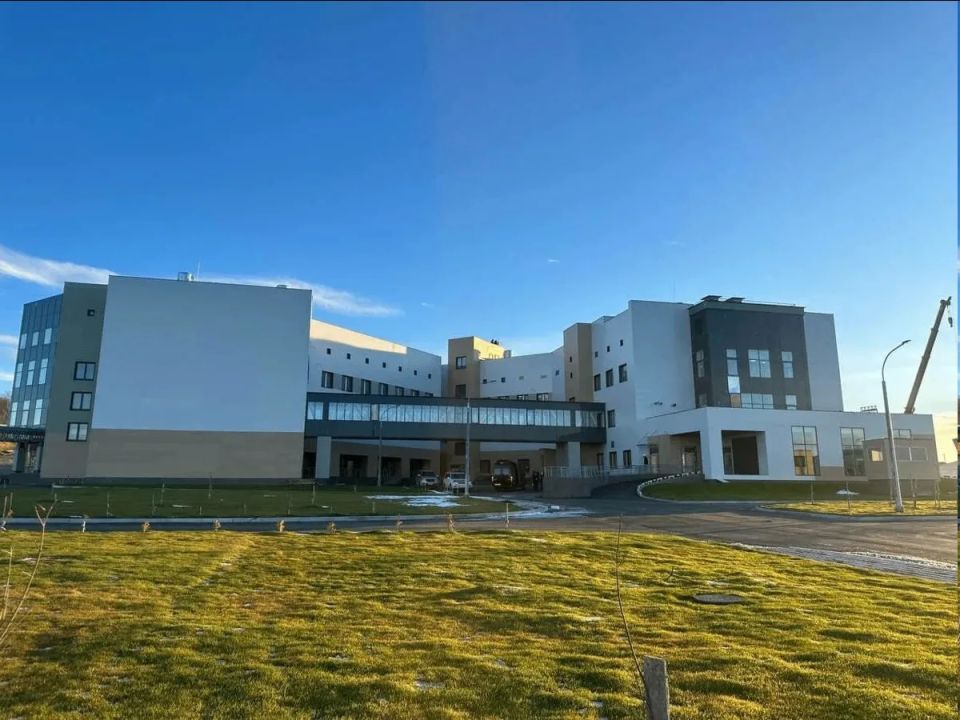

Cтройка на 13,2 миллиарда, суд на 690 миллионов, а ответчик оказался не виноват
КГКУ «Единая дирекция» решила наказать подрядчика «Крокус Интернэшнл» рублём. И потребовала 690 млн – пени и штрафы за то, что больницу не сдали ни к концу 2022-го, ни к концу 2024-го. Акт приёмки подписали только в июле 2025 года. Но суд встал на сторону подрядчика и отказал в иске полностью.
По версии «Крокуса», во всём виноват сам заказчик. Проектная документация оказалась с недостатками, стройплощадку передали с опозданием, а перечень медоборудования из-за санкций согласовывали чуть ли не до последнего. Суд согласился.
Единственное, что теперь грозит «Крокусу», – это возможная апелляция от заказчика. Но пока что истец остался ни с чем.
